我公司承建的5万吨/年特种铝合金棒材项目经省经委备案(青经投备案【2009】24号、青经投备案变字【2011】8号),,,,,,被列为2012年青海省工业"双百"行动计划和全省重点培育的工业项目,,,,,,是省人大的帮扶联点企业,,,,,,省经委是责任督办单位。。。。。。。。项目采用贵阳铝镁设计研究院研发的具有国内先进水平的改进型240KA大型预焙电解槽技术生产铝液,,,,,,并利用铝液直接浇铸各种规格的特种铝合金棒材,,,,,,节能、高效、环保。。。。。。。。项目利用园区内基础工业设施的优势,,,,,,填平改造出14.8亩土地,,,,,,是国家产业政策鼓励类的铝冶炼产业延伸项目。。。。。。。。该项目总投资为42000万元,,,,,,环保、消防同时设计同时建设,,,,,,2012年2月由青海省安全生产科学技术中心编制安评,,,,,,2012年3月由青海省环境影响评价服务中心编制环评,,,,,,均已获得批复文件。。。。。。。。
集团公司领导高度重视,,,,,,大力支持,,,,,,经常深入现场指导,,,,,,对项目进程提出了严格的节点要求。。。。。。。。项目建设指挥部科学管理控成本抓质量,,,,,,精心施工保安全赶工期,,,,,,并加强冬季施工措施,,,,,,强化安全教育和安全交底,,,,,,做好防寒、防冻、防滑等防护,,,,,,施工人员战严寒、斗低温,,,,,,克服恶劣气候影响,,,,,,采用搭建暖棚、塑料薄膜全封闭加盖篷布等措施保温,,,,,,确保施工质量,,,,,,各个节点紧锣密鼓有序开展。。。。。。。。

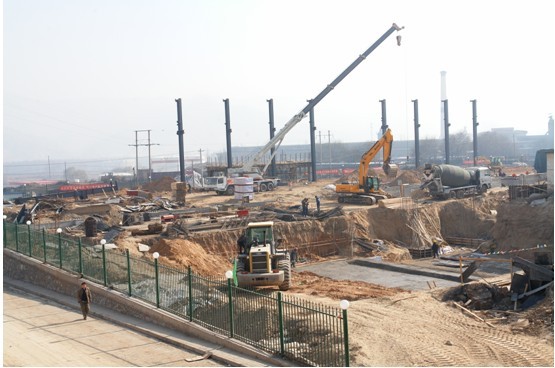

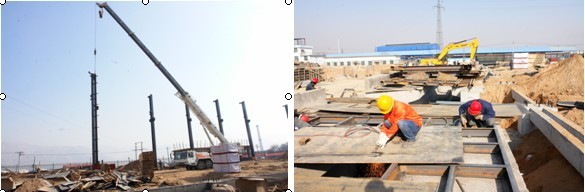

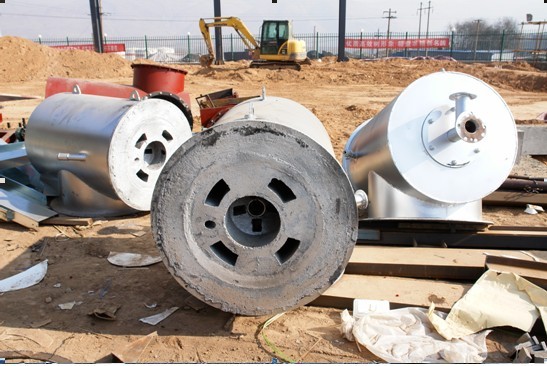

截止目前,,,,,,累计完成项目投资1,107.9万元,,,,,,完成概算投资总额的31.7%,,,,,,形象进度为:厂房基础承台、熔炼炉基础全部完成,,,,,,正在吊装厂房钢构,,,,,,已完成30%工程量,,,,,,计划于11月30日完成主体结构的吊装,,,,,,12月15日前完成厂房建设及循环水池建设;;;;;一台熔炼炉正在做炉内砌体,,,,,,另一台钢构制作,,,,,,已完成60%工作量,,,,,,计划12月2日一台熔炼炉烘炉,,,,,,12月24完成烘炉单体试车并达到试生产条件;;;;;冷却塔、天车、制氮机、六转式在线除气设备、铸机、水泵等陆续到达现场安装、调试;;;;;天燃气管道正在铺设,,,,,,计划于12月2日达到供气条件。。。。。。。。
我们决心在集团总公司领导下,,,,,,迎难而上,,,,,,艰苦奋斗,,,,,,动员组织所有参建单位保质量、保节点,,,,,,为10万吨产能置换项目产品延伸产业链、增加附加值,,,,,,为全省经济发展再立新功。。。。。。。。
