为确保供电设备安全、高效、平稳运行,,,,,,,根据公司《2017年设备检修计划》和维护保养及预防性试验工作计划的要求,,,,,,,动力运行车间从2017年5月13 日至2017年6月16 日,,,,,,,对110KV变电站及10kv供电系统的电力设备进行为期 35天的预防性试验、检修及维护保养工作,,,,,,,圆满完成了预试工作。。。。。。。。
公司供电系统已运行四年多时间,,,,,,,为确保供电系统的安全运行,,,,,,,公司决定对全厂供电保唬;;;;;;は低吃な越泄斜辏,,,,由于今年公司经营状况十分困难,,,,,,,所以反复与投标单位压价,,,,,,,最终与青海唬;;;;;;鸬绻こ坦厩┒┝吮敬卧な怨ぷ骱贤!!。。。。。在试验单位进厂之前,,,,,,,动力车间进行周密的计划,,,,,,,汇总设备存在的缺陷,,,,,,,特别对高压一次设备上锈蚀比较严重的螺栓更换、整流柜水交换器检查除垢,,,,,,,对试验中的全面跟进和对接工作等,,,,,,,都进行了详细安排。。。。。。。。

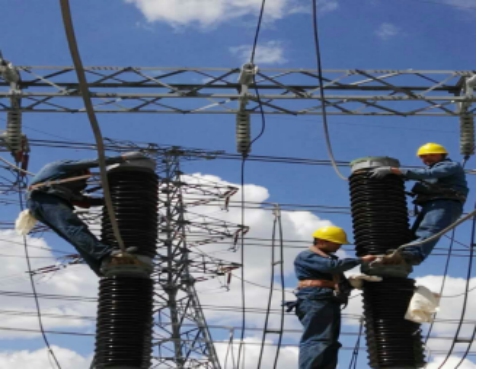

预防性试验开始,,,,,,,车间首先对参加预防性试验人员进行安全交底,,,,,,,对110kv开关站的具体情况告知预试人员,,,,,,,并严格按照《电力设备预防性试验规程》的要求进行试验和维护保养。。。。。。。。为了按计划保质保量地完成任务,,,,,,,车间全体人员克服困难在无特殊情况下不换休、不请假,,,,,,,和火电公司保唬;;;;;;な匝榘喑稍币坏溃,,,,共同协作、不怕苦不说累,,,,,,,积极参与到设备隐患整改和维护保养、检修及清扫工作,,,,,,,全面彻底地对存在的设备缺陷进行了整改,,,,,,,尤其对整流柜水交换器换热板进行了全面的除垢清洗工作,,,,,,,使整流柜温度降低了5℃左右,,,,,,,保证了供电设备的平稳运行,,,,,,,实现了平稳供电、确保公司正常生产。。。。。。。。
此次预防性试验顺利完成,,,,,,,得到了第一手真实可靠的预试报告,,,,,,,掌握了我公司电力保唬;;;;;;ぷ爸玫目煽啃裕,,,, 夯实了安全生产管理基础!!。。。。。,,,,为公司的平稳安全供电提供了坚实的保证。。。。。。。。
